13号线二期刷新进度条!
扫描到手机,新闻随时看
扫一扫,用手机看文章
更加方便分享给朋友
13号线二期(北延)
110kV电力改迁
近日,13号线二期(北延)110kV电力改迁取得重要突破,开始停电割接。
此次停电涉及光明区6座110kV变电站、4回110kV高压电力线路,分三次停电割接,停电持续时间2个月。
不过请放心,不会影响大家出行。
13号线二期(北延)110kV电力改迁包含110kV公塘I、II线,10kV育塘蒋线,110kV公光周志线,该4回线路共5座铁塔横跨公明车辆段,影响主体施工面积约 8万㎡。
其中110kV育塘蒋线及110kV公光周志线横穿同观路站主体场地,110kV电力迁改成为13号线二期(北延)工程的关键控制管线。
一条连接起
南山、宝安和光明的通勤快线

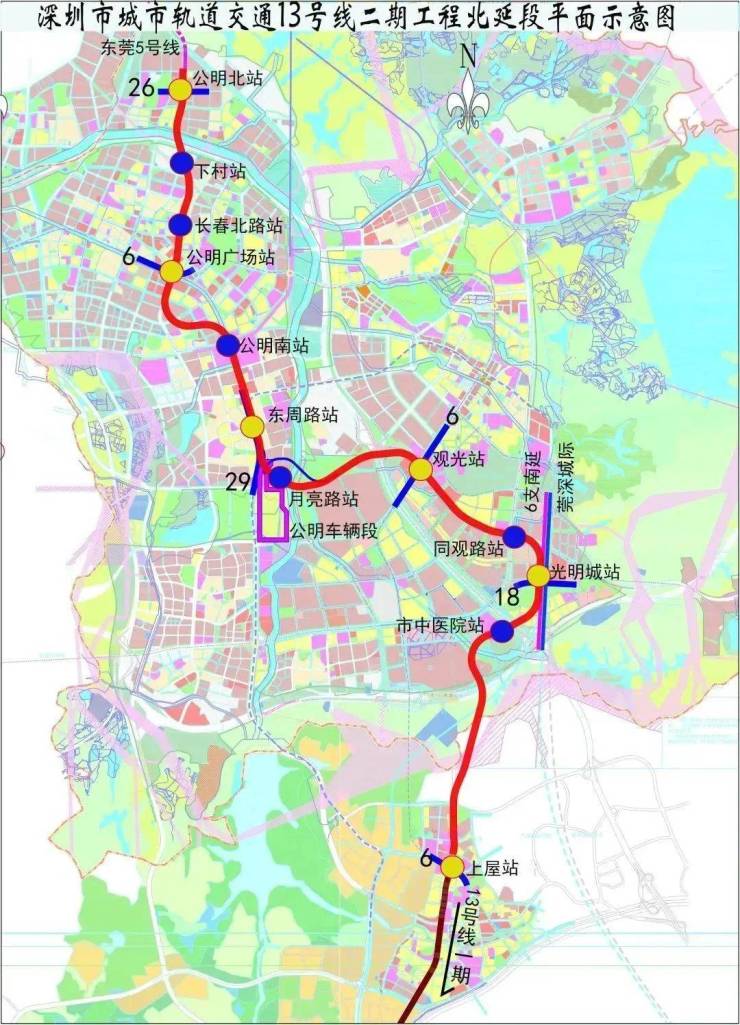

13号线二期(北延)起于 🚏上屋站(不含),止于 🚏公明北站 。
线路全长约 19.23 km,设站 11 座,车辆段 1 座。全部采用地下敷设。
(来源: 深圳交通)
