13号线二期(北延)110kV电力改迁工程包含110kV公塘I、II线,110kV育塘蒋线,110kV公光周志线共4回线路,其中5座铁塔坐落在公明车辆段,影响主体施工面积约8万平方米,涉及投资3亿元,线路横跨…

4月12日,随着公光周志线18号公塘I、II线17号三回共塔的铁塔拆除;

13号线二期(北延)工程全线已不再受110kV高压电力线影响,项目实现所有工作面移交。

还不了解13号线二期(北延)110kV电力改迁工程的宝们看过来。

13号线二期(北延)110kV电力改迁工程包含110kV公塘I、II线,110kV育塘蒋线,110kV公光周志线共4回线路,其中5座铁塔坐落在公明车辆段,影响主体施工面积约8万平方米,涉及投资3亿元,线路横跨同观路基坑,影响同观路明挖区间8幅地连墙及基坑施工。

建设者们在施工过程中勇往直前度过了一个又一个难关,自2021年10月进场以来,建设者们先后克服了东明大道电力管沟改扩建,下穿次高压燃气,规划月亮路管沟占耕地,反向顶管过东明大道,协调市供电局和光明区6座110kV变电站分阶段停电割接,多回路同塔同一回路多次停电等困难。

在此前,老铁给宝们汇报过,13号线二期(北延)工程开始停电切割的进展:

3月1日,开始停电割接;

4月5日,停电工作全部完成;

4月12日,影响公明车辆段和同观路明挖区间的所有线塔和缆线拔除。

至此,110kV制约13号线二期(北延)工程的所有因素全部消除,作业面全部释放为推进主体工程建设作出巨大贡献,距离2023年建设目标又向前迈进了一大步。

13号线二期(北延)起于上屋站(不含),止于公明北站,线路全长约19.23km,设站11座,车辆段1座全部采用地下敷设。

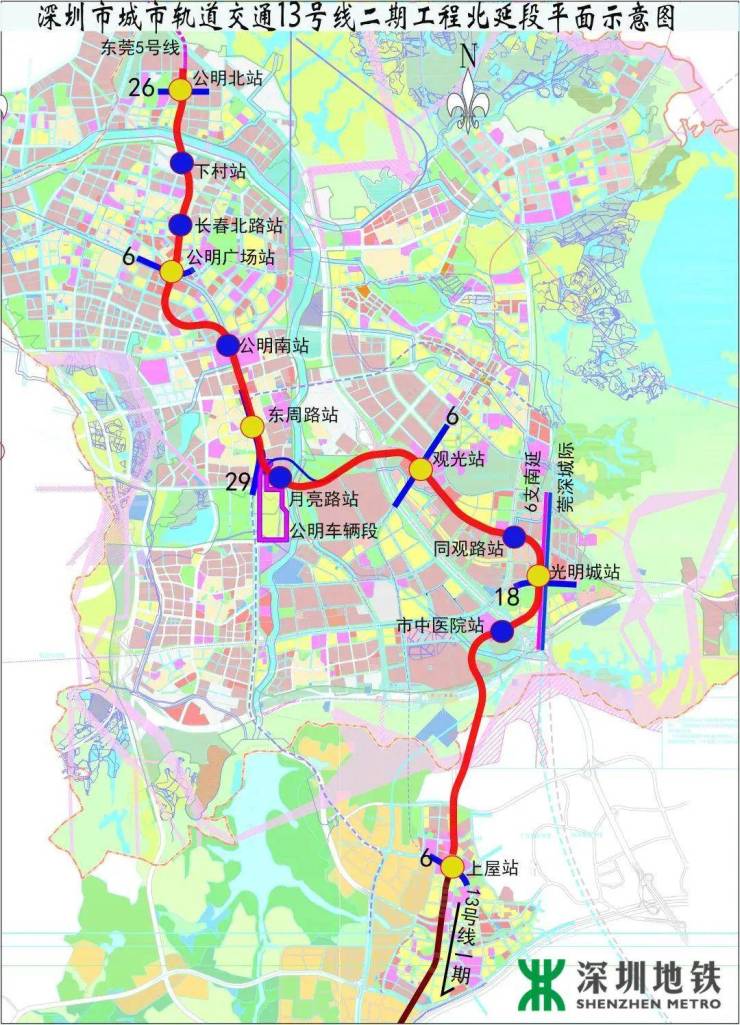

▲深圳地铁13号线二期(北延)线路示意图

(站名以实际建成为准)

13号线二期(北延)串联光明区科学城、中心区、凤凰城,是深圳南北向骨干线兼顾市域快线,建成后将有效支撑光明区,加快打造世界一流科学城和深圳北部中心。

未来,该线路与13号线、13号线南延串联后将纵贯光明、宝安、南山三个行政区,对于实现北接东莞、南连香港,加快推进粤港澳大湾区互联互通,实现大湾区城市群一体化融合具有重要意义。
