地铁12号线工程首调段35kV成功送电 预计今年开通运营

搜狐焦点深圳资讯 2022-02-22 09:28:36
用手机看
扫描到手机,新闻随时看

扫一扫,用手机看文章
更加方便分享给朋友

2月18日,深圳市轨道交通12号线工程首调段35kV,及机场东车辆段400V、1500V,成功完成送电任务!

2月18日18时30分

深圳市轨道交通12号线工程首调段35kV

及机场东车辆段400V、1500V

成功完成送电任务

12号线工程共设车站33座

采用目前级别较高的全自动运行系统

为保证12号线年底投入运营

各参建单位积极策划

提出首调段方案

全线选取灵芝站至钟屋站共9个车站、10个区间

及机场东车辆段作为优先调试区段

有效提高了全自动运行系统的调试效率

同时能够节约后续至少35%的调试时间

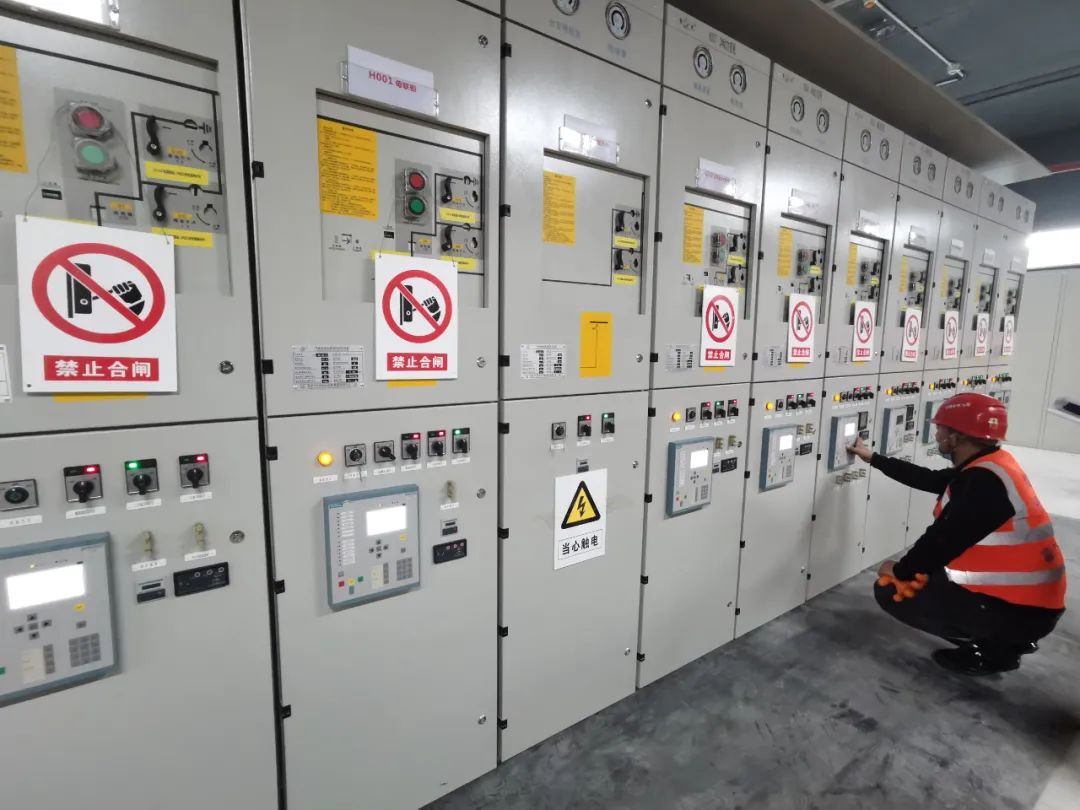

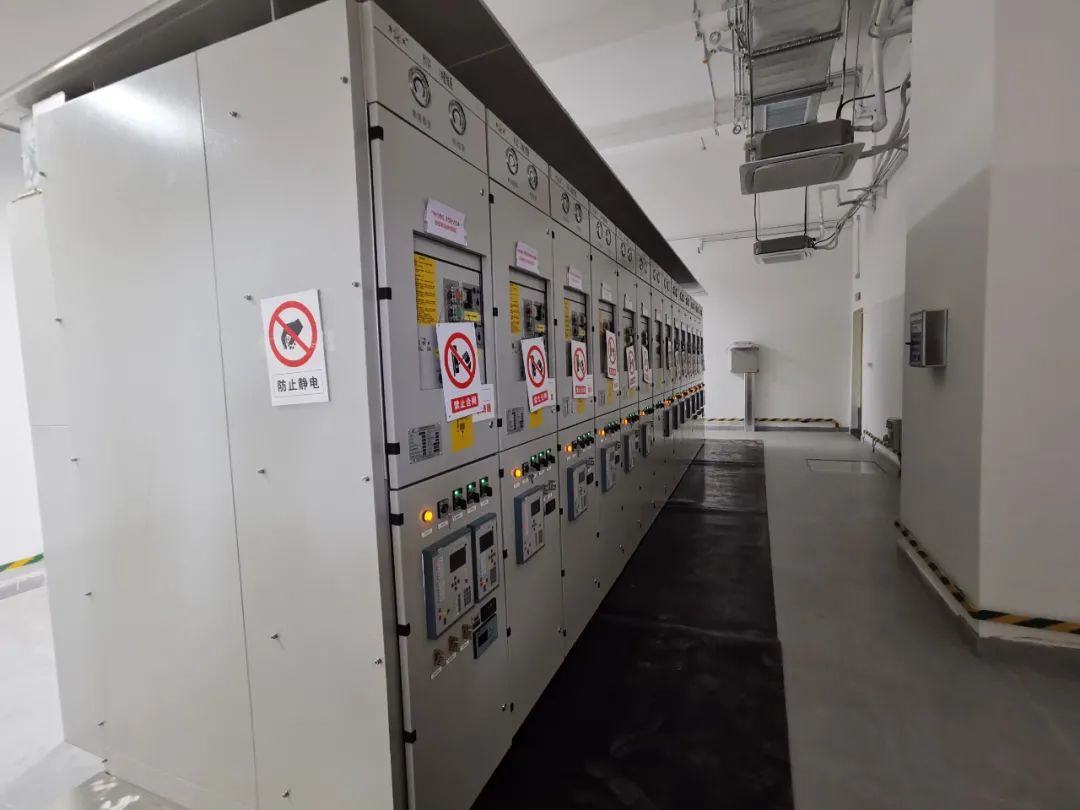

日前,送电人员组织、安全与技术交底、线路和设备冲击等工作有条不紊开展,35kV、400V及1500V送电工作全部一次性成功。

本次首调段第六供电分区35kV电通的顺利完成

为下一步系统调试、热滑、综合联调和试运行

创造了有利条件

自2021年9月开展首调段策划及实施工作以来,各单位集中力量、调整资源,克服了工作量大、安装装修标准高、疫情形势反复等诸多困难,全力推进设备生产与到货,做好疫情防控与安全生产双落地。

历时4个多月

首调段的供电安装任务全部完成

并提前完成了首调段35kV电通的关键目标

深圳地铁12号线

地铁12号线起自南山区左炮台站

终至宝安区海上田园东站

自南向北穿越南山中心区宝安中心区、福永片区大空港及会展片区

线路全长约40.6千米

全线采用地下敷设方式

12号线全线共设置33座车站

其中有18座换乘站

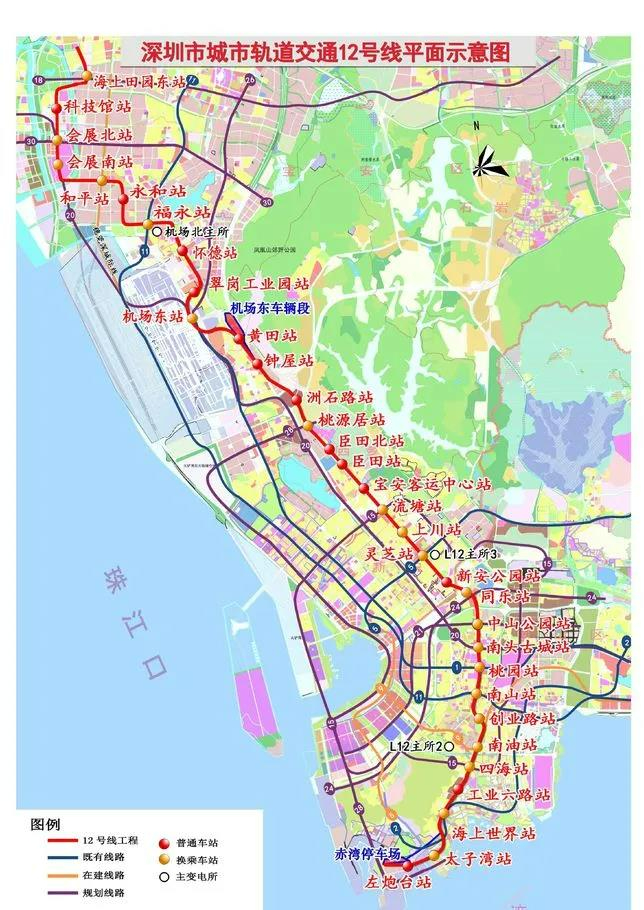

△地铁12号线示意图(站名以实际建成为准)

预计今年

南山、宝安的宝们

就能坐上12号线啦!

到时候哪儿哪儿都方便~

·内容来源:电建南方、深圳地铁·
